新的项目管理平台正式名称是:项目实时管控与成本预警平台,简称:PCWP平台
准备工作:
- 打开 TT ,输入你的TT帐号和密码,登录;
- 成功登录后,选择你要进入的系统;
本页面主要用来保存使用 pcwp 过程中收集到的相关信息,希望对你有帮助。
各位同事,大家如果对系统不熟,建议大家不要急着马上做,做错了修改起来会更麻烦。请大家到群文件里下载对应的文件查看。
1、如果业务和操作都不熟悉的请仔细查看:
文档
帐号中心
https://account.scrbg.com/
用于
合同确认时注意:
1、老系统合同单价含税,请选择含税填上税率税额保证金进行确认,
2、老系统单价不含税,请选择不含税填上税率税额保证金进行确认,
3、老系统单价不含税,但有一项单独的税金清单项,请选择不含税填上税率税额保证金进行确认后,再做分包合同变更把这
项税金清0
由于工程概况里面的项目属性会成为报表所统计的其中一个维度,故请大家检查下这里是否正确,不正确的请及时修改。
项目属性类型分四种:
直管项目经理部(无分部): 该项目部是集团直管项目经理部且没有分部。
集团直管项目经理部(有分部):该项目部是集团直管项目经理部且有分部
集团直管项目分部:该项目部是集团直管项目经理部下面的分部。
分子公司自管项目部:该项目部属于分子公司自管项目。
分部分项和挂清单是跟业主 的分部分项一样的哈!不是分包合同的拆分清单,如果分包合同的清单项 跟业主的不一样的是在预算那里拆分清单哈!注意只是分包清单不一样才拆分哈!比如分包清单跟业主的一样只是把数量分包给 2家协助队伍,单价一样或不一样的这些都不需要再拆分项哈!这跟老系统不一样哦
大家在做分部分项挂清单模板表的时候,一定要注意:
1、不要随意修改模板表里的格式(随意增加列,不按要求乱合并单元格),
2、导入的模板只应该有一张Sheet表
为了避免结算的时候材料超耗扣款扣错(追究工程部未填物资理论计划,导致机料扣款时设计数量为0), 特此提醒,一定要先完成物资理论计划(包括业主不予计量的,损耗的),再做招投标和劳务合同。
一个项目2个业主合同的:先确认人力资源是否设置2个机构(项目章为2个),是的就让人力资源将所有人兼职2个机构分别进不同机构录入,不是的就合并业主合同再录入 系统(每个机构只能一个工程概况、一个业主合同)
1、有集团标后预算的项目:业主合同就是业主合同,目标预算录入集团下发的标后预算;
2、目标预算如果采取直接导出导入的方法的,单价为预算综合单价,后面的措施费、工程其他费和非生产性开支这几个模块录入数据后不要选择分摊部位
由于成本闭合建模报表中的截至目前的产值是由施工日志数量*业主合同单价,所以特别是那种总额签订的业主合同清单, 请在后面的目标预算的清单拆分子项的时候也需要跟业主合同一致,不然会影响成本闭合建模报表。
举例说明:
业主合同清单 101-1
保险费 数量为1,单价为200000,而预算的时候就拆成 101-1-1 保险费
数量为200000,单价为1。这样会导致分包合同和施工日志那里数量也按照大的来填,那么成本闭合建模报表中的截至目前的
产值就是出现数量200000*业主合同单价200000,而实际业主合同这项是1*200000故导致报表数据数据严重错误。请各项目都
注意下核查下如果有请立即纠正,以后的季报的产值也会出现这种严重性错误。
资信信息里面需要的2张截图(公司背景、司法风险)在这里
天眼查
https://www.tianyancha.com/
分包商入库审核过程发现很多同类型易出错的问题,请大家在录入分包单位的时候特别注意以下几个问题, 不要反复因为同类型简单错误项而且返回修改,尽可能缩短入库审核时间,提高效率。
再次重申!请大家在录供应商入库的时候注意下以下几点:
1、注册资本的单位是万元;
2、资质信息需要上传的附件是:营业执照、开户许可证、法人证件、合格供方调查表、企业资信信息;
3、营业执照的主营范围必填(该供应商供应的什么物资、设备就选什么物资、设备);
4、附件的起始终止日期要和附件上的日期保持一致,没有终止日期的尽量选择长期或永久;
5、企业资信信息上传两个截图:公司背景 和 司法风险;
天眼查
https://www.tianyancha.com/
要是有物资设备合同税率调整,可以先进行合同变更,变更合同税率,填写最新合同税率,然后手动修改合同税额:
合同税额调整金额 = 原来已发生的合同金额的税额 + 合同剩余量总金额 * 最新税率不然后期会因为累计结算金额超合同金额报错!!
请大家使用运维平台进行问题提交和解答。
在运维平台提交问题,一方面是方便大家随时提交问题,而不必担心老师不在或没看到而没受理,另一方面所有问题都将在运维平台上留底记录,为内控的检查做好备案,也方便大家查找类似问题找到解决方法,不必多次重复问同一个问题。
下载使用说明 四川路桥集团IT运维平台使用说明1.3.pdf输入TT账号密码登录,如果无法正常登录,请直接去 账号中心-重置密码 就可以了。
审核中的单据“撤回”:可以按已审核人(无论审核结果是同意还是返回修改都可以)的顺序依次往前撤回到原始申请人就变成草稿状态,草稿状态下可删除;
审核中“返回修改”:是审核人审核的时侯点返回修改后,流程会自动回到录入人处,录入人修改后点保存提交流程直接到点返回修改的人处。需要注意的是如果审核流程是在部门会签的流程上时就必须参与会签的审核人全部审核后,返回修改才会回到录入人处。
暂时加扣款新增后状态为待审核状态,当你做工程结算和其他结算的时候会根据合同自动汇进,此时 加扣款为已汇总状态(不允许修改),提交工程结算和其他结算审核完成后,加扣款自动变成已审核状态。 如果加扣款已汇总但是要修改,要先删掉工程结算和其他结算后才能修改。
1、由于成本闭合建模的报表的截至目前完成的产值的数据来源于 施工日志的已完成比例
*目标预算中该对应清单或项的合同金额*该分包合同清单或项占比,由于项目上在做目标预算及变更拆分项
时没有按照(该清单下项合同金额汇总=原清单合同金额的规则拆分),导致报表截至目前完成的产值的数据
无法达到真实。故按领导要求,系统加上了限制条件,清单拆分的项的合同金额汇总必须等于清单金额,如
果不等则无法提交目标预算及目标预算变更。
2、同样目做目标预算及变更拆分的项要相应的填写目标预算单价。
先搜索,看是否已在库中;
红叉是必填项
输入 统一社会信用代码,点验证,看库中是否有重复;
类型可以多选;
资质信息
所有附件(营业执照、安全生产许可证等等)都在这上传;
目前物资设备做负结算功能还在开发中,现允许部分做错的单据打申请删除。自实施操作以来,申请删除单据的申请越来越多,基本操作失误占很大比例,主要原因是没有学习操作手册,对操作不熟,造成数据
随意乱选乱填现象。请各位操作时一定要仔细认真,此后发生简单操作(库存初始化数据与财务不符,合同外包方信息不对,计划收料/临租验收供方选错,物资结算税价分离有误,数据重复录入等)致数据有误问题后台不再处理。请大家一定仔细、谨慎操作!
!!!!!
已审核的数据,是不允许修改、删除的。
正常的业务如果做错了,一般都有对应的方法进行纠错,如:
如果系统中没有对应的解决办法,请先与公司或集团业务部门沟通,确定你的问题只能通过 数据修改 的方式来改正,然后
省级税务局 | 一般纳税人查询地址 | 备注 |
---|---|---|
北京 | 税务登记及一般纳税人资格 | |
天津 | 一般纳税人资格查询 | |
河北 | 一般纳税人查询 | 网页错误 |
山西 | 一般纳税人资格查询 | IE8不行 Chrome49可以 |
内蒙古 | 未找到 | |
内蒙古2 | 旧域名 | |
辽宁 | 未找到 | |
吉林 | 未找到 | |
黑龙江 | 未找到 | |
上海 | 企业纳税人信息一户式查询 | 不确定 |
江苏 | 一般纳税人资格查询 | |
浙江 | 一般纳税人资格查询 | |
安徽 | 一般纳税人资格查询 | |
福建 | 一般纳税人资格查询 | |
江西 | 未找到 | |
山东 | 一般纳税人资格查询 | |
河南 | 一般纳税人资格查询 | 左边选公众查询,然后选一般纳税人资格查询 |
湖北 | 一般纳税人资格查询 | |
湖南 | 一般纳税人资格查询 | |
广东 | 未找到 | |
广西 | 未找到 | |
海南 | 一般纳税人资格查询 | |
重庆 | 一般纳税人资格查询 | |
四川 | 一般纳税人资格查询 | |
贵州 | 未找到 | |
云南 | 一般纳税人资格查询 | |
西藏 | 未找到 | |
陕西 | 一般纳税人资格查询 | |
甘肃 | 一般纳税人资格查询 | 无法直接跳转,需要先选“我要查询”,然后选“一般纳税人信息” |
青海 | 一般纳税人查询 | 左边选涉税查询,然后选一般纳税人查询(链接失效) |
宁夏 | 未找到 | |
新疆 | 公众服务 一般纳税人资格查询 | 无法直接跳转 |
大连 | 一般纳税人资格查询 | |
宁波 | 一般纳税人资格查询 | IE8不行 Chrome49不行 Chrome73可以 |
厦门 | 一般纳税人资格查询 | |
青岛 | 一般纳税人资格查询 | |
深圳 | 未找到 | |
最后更新于 2019/5/28 |
问:证明纳税人为一般纳税人的凭据是什么?
答:根据《国家税务总局关于增值税一般纳税人登记管理若干事项的公告》(国家税务总局公告2018年第6号): “八、经税务机关核对后退还纳税人留存的《增值税一般纳税人登记表》,可以作为证明纳税人成为增值税一般纳税人的凭据。”
信息来源: 国家税务总局
招标的流程,都必须要做的步骤是
1招标申请
2评标结果登记;
如果是公开招标或者邀标的,还要做 3公开招标报名, 4中标公示,
5中标通知书;
如果因某种原因不招标了,需要在步骤1之后步骤2之前做 6招标申请关闭;
需要的话在1和2之间做 7招标补遗。
如果已经签订了合同且用的是非标准单位(m3),录入合同的时候,手动换算为标准单位(t),在备注或者附件中说明情况以及采用的换算公式,以后结算都采用标准单位(t)
以下信息由 漳大路~工程部-余一(853681469) 提供,供大家参考
物质结算一定要价税分开去报
劳务合同录入,如果劳务合同是含税价,录入的时候也一定要价税分离
我是经过了血的考验
目标预算做完了,在进行劳务招标的时候引入目标预算,引入过来的目标预算一定要改,把招标限价改来跟业主合同一样高,免得你录劳务单价的时候被招标控制价限制住了
录入平台的劳务合同单价可以跟签订的纸质版含税价不一样,平台的劳务单价是选择了税率来录,录完了平台自动算税和价,总金额跟纸质版一样
感谢 川交-姚林 提供的外包方所需资料(模板)。
这个是他们根据平台上上外包方整理的协作队伍以后到项目上施工必须提供的资料,项目部把这个模板发给协作队伍,让他们把资料准备齐全 ,以前就大家都没这方面的模板就到处去找资料,现在用这个就方便了。
工程结算和其它结算,现在可以做负结算了,物资设备的负结算还在开发中,暂时不能用。
做的方法是直接输入 负的数量。
需要注意的是: 只能全部对冲,不能只冲一部分。比如错误的结算是20万,做负结算的时候必须是负20万。
往来单位里当对方单位为行政事业单位或者政府单位时,代码较难从对方单位取得,而一般社会网址又无法查询此类单位代 码,在此推荐一个查询网址,此网址目前为“试运行”期间,试运行期间开放时间为早上8点到晚上8点,其他时间段暂无法进入 该网站。该网站也支持下载手机APP。
物设部--何柳英
通知:已经跟共享中心协商了
7月4日更新
物设部--牛耀熊
问:现在项目在公司里面租赁的行政车辆和皮卡车的结算从哪里走,现已经列账下来了,不知道该从哪个地方录入
答:这个如果是走平台做调动单给你们的,你们项目做租赁验收,然后做现场的日常管理就是。调动单结算有公司做了,到时会传两边财务。
混凝土拌合和运输外包可以走三种方式:
最方便的是采用第一种方式,现在大多数项目都采用的第一种方式
作者:漳大路~工程部-余一(853681469)
余一根据自己在录入分包合同过程中的实际经历和心得体会,编辑了文章《劳务录入流程.docx》,内容很详细,涵盖目标预算、招标、合同录入、结算等多个模块, 是第一手的经验资料,非常有价值。欢迎各位同事下载阅读、参考、讨论。同时也希望大家能把自己的经验分享给更多人。
物设部-王宁
关于 加扣款和结算的顺序,总结起来一共有5种做法:
综上,“先做加扣款,然后做结算”是最佳实践。
作者:公司物资设备部 张绍家
张绍家花了大量时间,制作了《手把手教您如何录入公开招标之招标申请录入-v2.doc》,详细描述了在pcwp平台上进行 公开招标 的流程,图文并茂,具有很大参考价值。欢迎各位同事下载阅读、参考、讨论。
谢谢 张绍家 的辛勤付出,同时也希望大家能把自己的经验分享给更多人。
- 来源于招标清单:数量单价不受招标的单价数量影响可以修改,但分包合同总价不能超招标总价。
- 来源目标预算清单::数量单价不受目标预算的预算单价单价数量影响可以修改
可以在清单信息里直接对清单项进行数据单价的修改或新增清单项。
(注意:如修改某项清单数量的时候如果修改的数量小于原来的数量直接修改会报错,这种情况则要先将原来的分部分项分解量改小后,再来修改业主合同清单。)
在分部分项挂清单里面将该分部分项的分解量右键删除清单。
(注意已被预算引用的不能删除,可以将分解数量改成0。)

项目人员岗位发生变动,需要填报《权限变更表》。表头部分样式如图,最好是在原来上报的《权限表》的基础上修改,增添2列(姓名、TT帐号),同时改一下表头(原上报、变更后)。
填表说明:
打开pcwp之后,屏幕显示“脚本错误”,
窗口顶部提示“浏览器版本太低”
原因是你机器上安装的 IE 浏览器是 IE 8
解决办法,下载安装 IE 9 或者更高版本的 IE 浏览器。
适用于 Windows 7 操作系统的 IE 9 浏览器32位中文版在这里下载:
IE9-Windows7-x86-chs
适用于 Windows 7 操作系统的 IE 9 浏览器64位中文版在这里下载:
IE9-Windows7-x64-chs
公开招标,点击了发布之后,在哪里找报名地址?

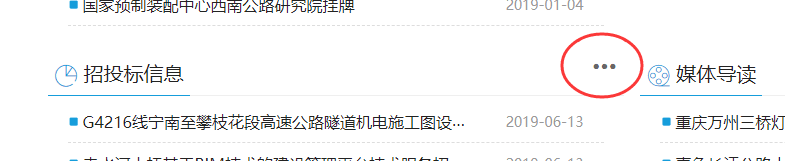

点了发布按钮,已经发布的,进入集团网站 http://www.scrbg.com/ 点击这里
然后找到你的 招标的名称;

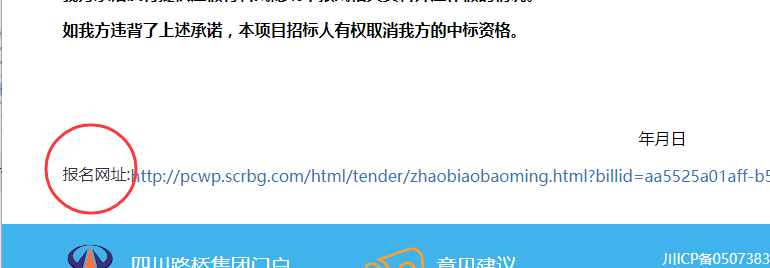

点击后,滚动到页面最下方,这里有 报名地址;
点击地址,即可报名
如果招标申请审核完毕,未点击发布的,可在PCWP中点开招标信息,右下角“生成报名地址”进行报名。
库房的建立原则是需要才建立,不要盲目建立太多的虚拟库房,库房名称要便于识别。一个分包商下建立一到两个库房为宜。自行加工、自行施工的,都要先在往来单位里维护成虚拟单位,然后再去仓库管理建立对应库房。
选择库房类型:项目部或分包商,然后点后面加号建立库房名称。在收发料之前首先要建立库房。
项目部有集中加工房加工钢筋的,可以把协作队伍的钢筋房看成项目部自己的加工房处理,收原材料到钢筋房,再现场发料到各个施工点。对钢筋加工房加工钢筋的协作队伍做线下账,考核数量盈亏。
物资扣款:

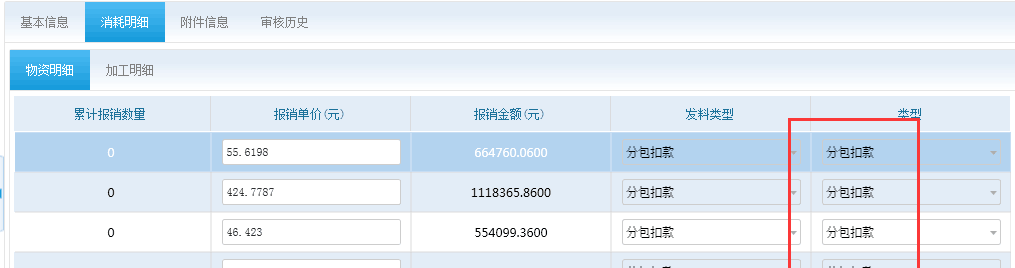

首先要在发料的时候先发料给分包商,然后月末消耗。如果是发料选择的分包扣款,消耗后会自动生成扣款数量(系统生成的是成本扣款金额),但要注意扣款金额。如果是其他类型发料需要扣款的,手动到工程结算——加扣款结算,选择类型材料加扣款,选择相应分包商并选相应消耗明细扣款。如遇到前期未扣完物资,可以选后期发生的消耗物资进行扣款。
周材扣款:
要把物资发到协作队伍,然后盘点数量差额,差额会自动在工程结算——加扣款结算里面,生成一条周材加扣款数据,然后完善扣款信息。
设备扣款:
对设备供应商或租赁商进行扣款的话,则使用“供方加扣款结算”操作。
对协作队伍使用项目部的设备进行扣款,先在运行记录里选择协作队伍(选择使用项目部的设备)——加扣款结算(做扣款)——工程结算。
对项目部使用协作队伍设备加款结算:如果外协可以开租赁发票就走临租结算。如果不能开票就走设备加款,先做临租计划——验收入库(临租)——设备运行记录——加扣款结算(做加款),选外包加款就可以在工程结算中的设备加款中显示,在工程结算中就可以给该协作队伍加款了。
步骤如下:
在结算的时候,系统会根据你选的结算区间,自动带出相应区间的工作日志。填写工作日志,要注意时间填写的内容和选择正确的计量方式和单位,特别是使用数,这个会在单机车里面生成相应数据,现在可以用手机APP及时登录填写工作日志。
物资设备类结算基本信息中新增“冲个人借资”功能,用于冲抵个人借资支付结算单位。
操作过程如下:
财务共享系统已作账的和未作账务的在pcwp里面分开补录。
举例:某经理部的某个分包合同之前的结算全部都是财务直接录入财务系统做账支付,PCWP系统无该分包合同的相关结算数据。现因报表数据完整需补录该分包合同的结算数据
步骤:
从8/12开始,公司办公大楼的部分用户,无法登录PCWP,到目前为止这个问题没能解决。
下面是临时解决办法,可以暂时解决此问题:
作者: 桥梁分公司 仁沐新18标 吴森林
作者: 路面分公司 陈洁
如果启动 pcwp 时一直转圈,你不用一直等,可以结束这个程序,然后重新再来。

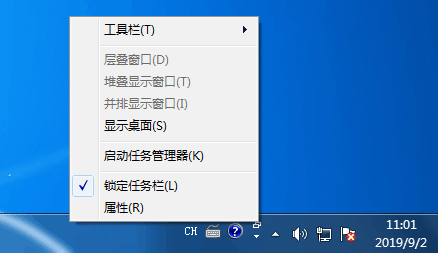

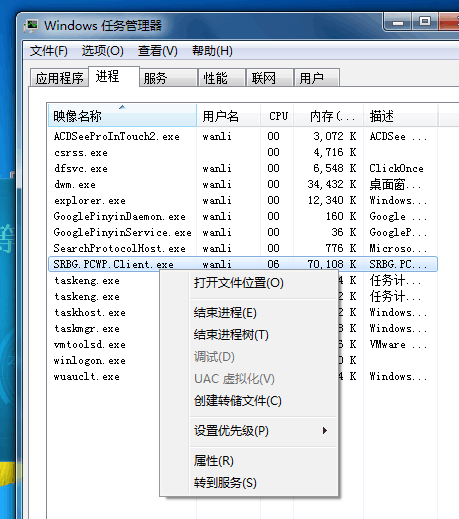

1.在屏幕下方,右键点击 任务栏,选 启动任务管理器
2.在进程中,找到SRBG.PCWP.Client.exe,右键点击它,选 结束进程
3.重新打开 pcwp再次尝试登录。

目标预算中的非生产性开支,请按下图的格式录入,图中只示意性的录入了团体险,其它数据请按实际录入

目标预算审核通过之后,在录入其它合同的时候,就可以引入这个 非生产性开支中 的细目。项目上常见的 “团体建筑施工人员意外保险” 属于这里的 “3-1 团体意外险”,不属于100章中常见的 “一切险”和“三者险”。
操作:
无论加款还是扣款,金额都只能输入正数。

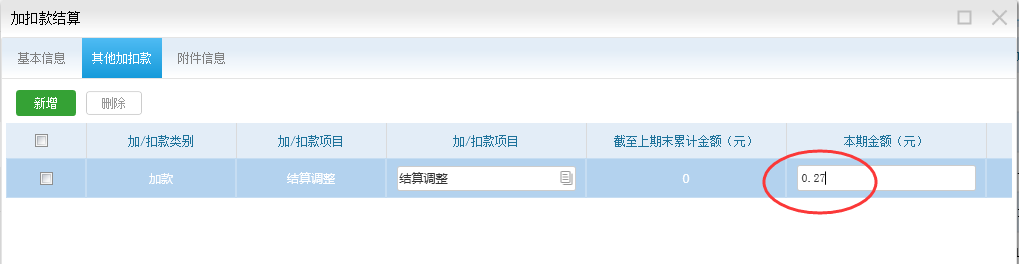

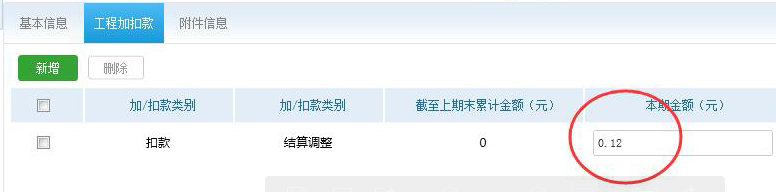

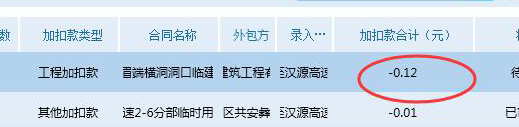

如下图,目的是扣款0.12元,加扣款类别选“扣款”,然后“本期金额”录入正数0.12
保存后,系统会把这个表中的多个加扣款进行合计,合计后的金额显示在这里,正数表示加款,负数表示扣款。
如果试验室没有内业人员或者没有权限(好像一般都没有设置这个岗位),也可以借用 机材内业或工程内业或综合办内业的帐号录入合同。
以上,请与其它部门沟通,看是否合规。
在“业主合同管理”-> “业主合同”里面查看你的业主合同是什么状态,

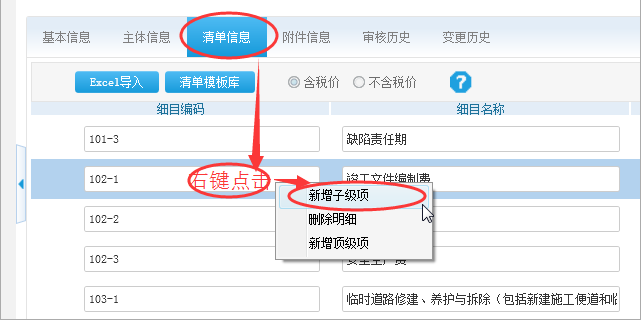

a 如果是“已增加”,可以直接添加细目
保存后,在页面上方点击“分部分项挂清单”,转步骤 c
b 如果是“已审核”,必须先做 业主合同变更

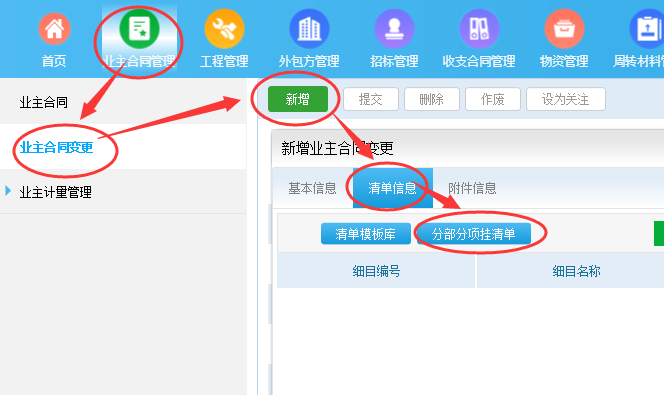

b.1 点击 “业主合同管理”-> “业主合同变更”-> 新增
b.2 添加好 清单中的细目之后,保存为草稿
b.3 找到“草稿”状态的变更,选中这一条;
b.4 转到“清单信息”, 点击“分部分项挂清单”
c 在左边找到 分部分项名称(图中的土石方路基),右下方会显示已经挂接的 细目(图中的203-1-a)
d 在右上方找到要添加的清单细目(图中的203-1-e),双击它,会添加到右下方的列表中
e 保存。
现在就添加好了一条土石方路基对应的细目,其它请按同样方法添加。
另外,“变更”是“草稿”状态可以直接修改,是“已增加”状态不能修改,是“已审核”状态也不能修改;
关于做项目部内租设备(公司/分公司/租赁站的设备大修折旧)的方法:

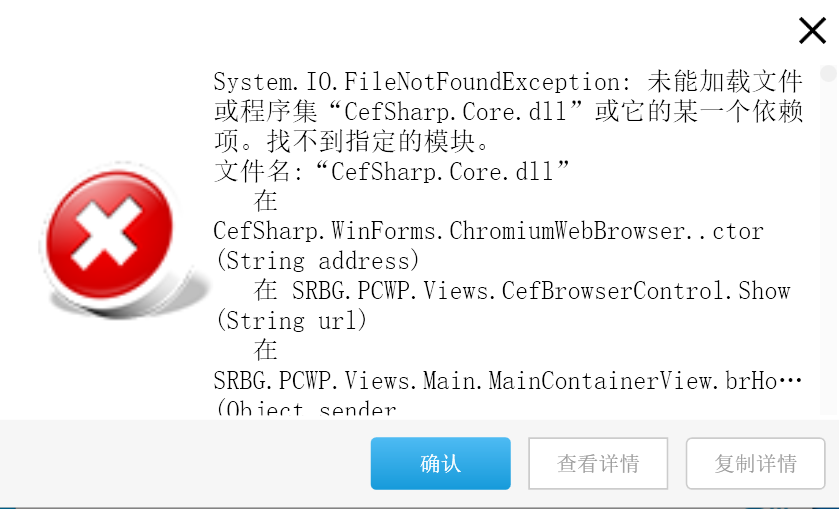

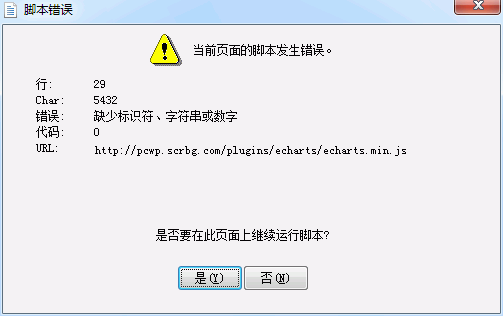

pcwp在【登录界面】报错,如下图所示的错误:
该错误主要出现在windows7操作系统上面,解决办法如下:
下载 这个文件 ,
Visual C++ Redistributable Packages for Visual Studio 2013 x86安装之后重新打开 pcwp 就不会报错了。

财务共享单据已经生成凭证,PCWP状态还是“共享审核中”
这是因为“财务共享”的审核流程还未结束,单据状态为“暂存”,共享不会返回通知,PCWP状态也就不更新,仍然显示“共享审核中”;
只有等“财务共享”的单据状态变为“审核通过”后,才会通知PCWP,PCWP收到通知之后,更新状态为“已审核”。

针对物资总计划变更,系统提示市场价不允许为0,无法提交的问题,请按以下步骤处理:
如果是不按照以上程序处理个人垫付金额,财务共享会审核将不通过。
验收要跟结算必须一致,不能选本项目的人员为供应商。
集团物设部-何柳英
如果招标主体是分、子公司和大经理部,必须由招标主体将招标流程录入PCWP,各项目部直接引用招标结果签订买卖合同,各分部最好不要为了签订合同使用单一性来源走招标流程,下次我们会加大检查力度,对不作为的分、子公司及大经理部进行通报哈
集团物设部-何柳英
因PCWP系统合同签订都关联计划,总计划只能选主要材料,其他材料如:柴油、炸材、房地产涉及的材料等在总计划里面无法选,造成无法签订合同的现象,
为了解决这个问题,现在新增加了一个功能,涉及到除了主要材料外材料需要签订合同,操作步骤如下:
第一步:选零星采购计划,
第二步:点新增,里面勾选要签订合同选项如下图所示,

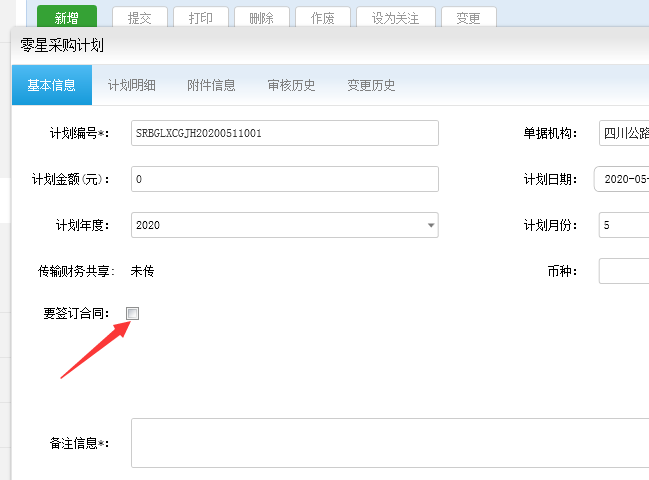

这样就可以按照采购程序签订合同,免得零星采购金额超过30万被财务共享审核不过,如果勾选了要签订合同选项,此计划就不传财务了,只传相应的合同。
这个勾选“要签订合同”只是为了签订采购合同用的,对已经签了合同,做零星采购计划的时候就不能勾选“要签订合同”这个选项哈,一定要注意 。
结算的时候,结算金额计算出来是整数,但发票是有小数点的,应该怎么办?

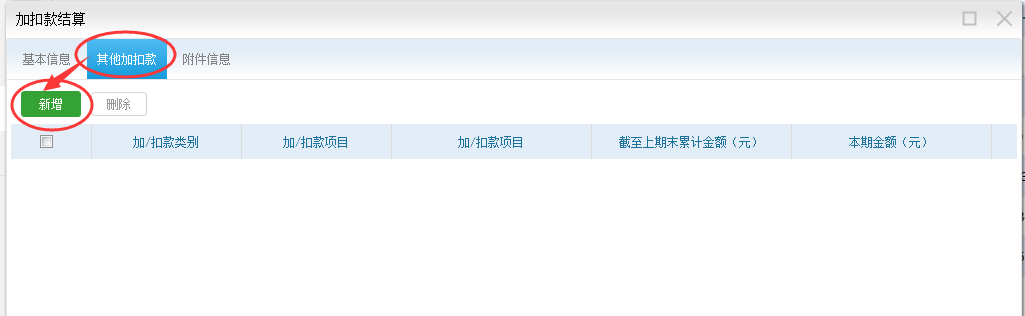

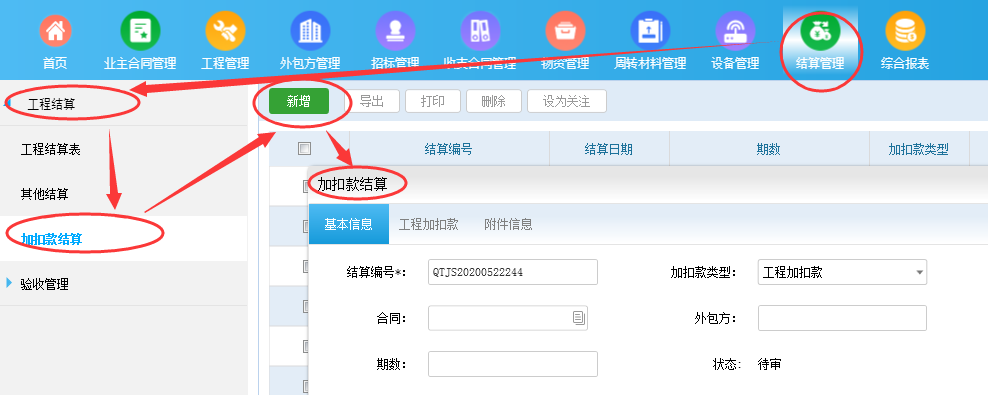

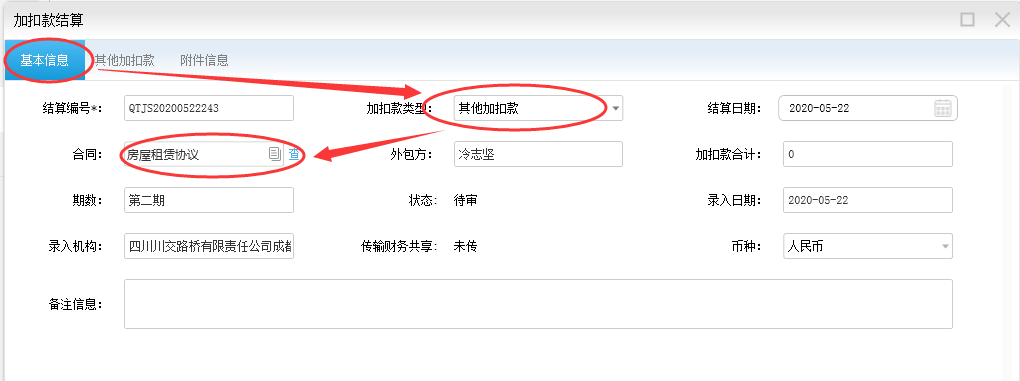

结算金额 是可以通过加扣款的形式进行调整的,具体操作如下:

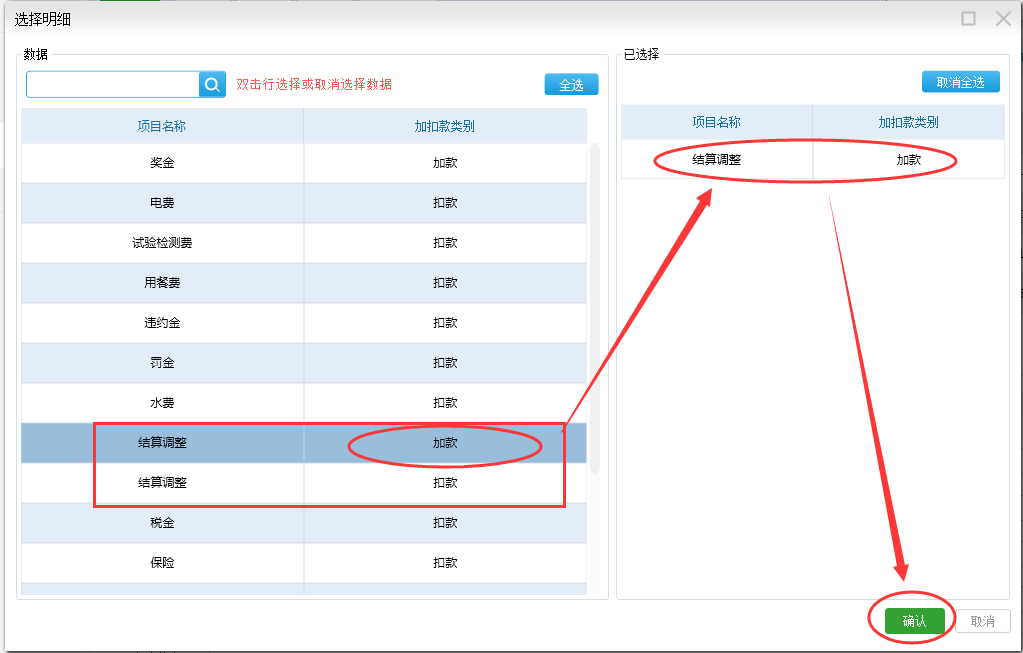

通过以上步骤,就做好了一个 “以调整结算金额为目的”的“加扣款结算”,
现在再次打开已经做好的结算,点重新汇总,就可以把这一笔加扣款结算汇总过来,结算金额与发票金额就是一致的了。
pcwp中的金额 和 财务系统里面的金额有误差?
这种情况会发生在两个方面,分别是录入合同时和做结算时,这里详细叙述一下:
合同方面:
按以上方法签订的合同录入pcwp和录入财务系统 时,金额是一致的不会有误差;
如果合同没有按上述要求签订,不含税金额包含了小数,录入pcwp和录入财务系统后可能两者有误差,这时必须以pcwp为准,修改纸面合同(签订补充协议、做合同变更)使两者金额一致;
结算方面:
请大家在签订合同和做结算的时候,按照上述方法进行,这样可以避免出现问题再来改正,耗费大家时间。
PCWP系统更新到 1.0.11.4 之后,以下所述内容已经不适用了。

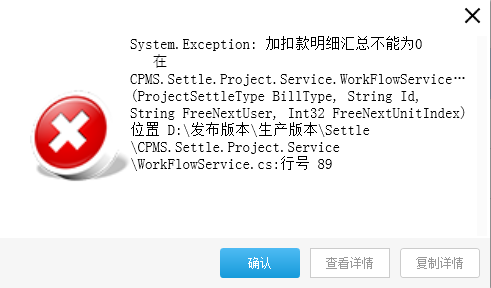

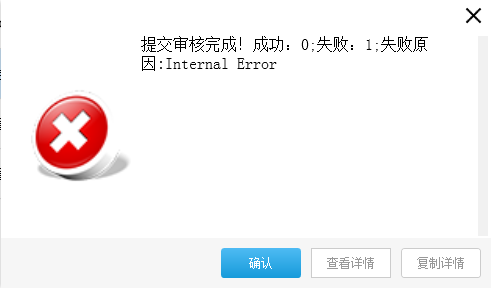

做结算,提交审核的时候出错,显示:
点开查看详情,显示:
解决办法:
工程部门在做结算之前,应该与机材部门事先沟通,确定好这次结算是否需要扣除材料款、是否需要扣除设备款,如果存在这些需要扣除的款项,机材部门应该先做好 加扣款结算,之后工程部门做结算的时候好一并汇总进行扣除;

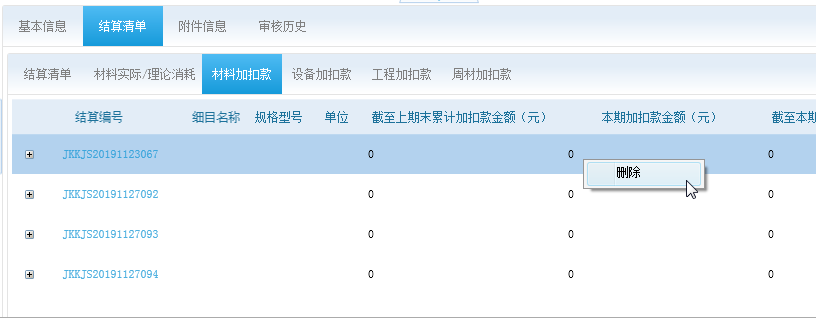

如果机材部门没有做加扣款结算,或者本次结算没有需要扣除的材料款、设备款,那么工程部门做结算的时候,汇总过来的数据就表现为 “加扣款明细汇总” 金额为零,如下所示

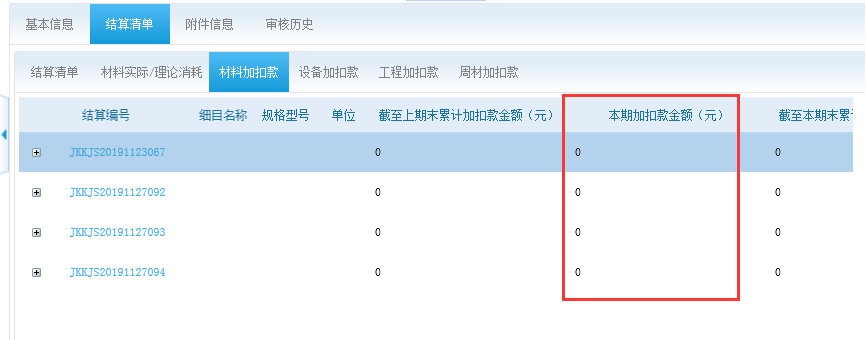

这个时候直接提交就会出错,改正方法是右键点击这些细目,把金额为0的细目都删除,包括“材料加扣款”和“设备加扣款”这两个地方,如下图:

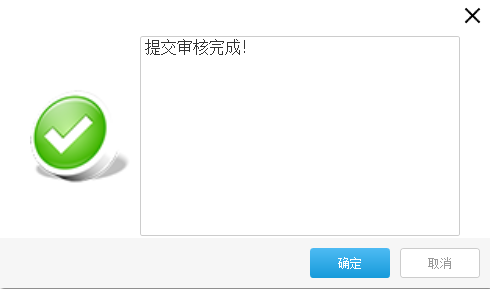

修改好之后,再保存提交,就不会报错了:
问题:

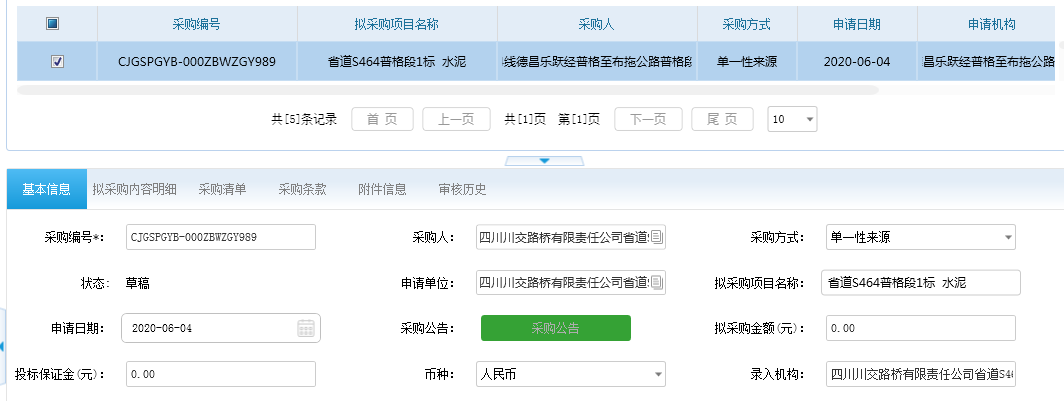

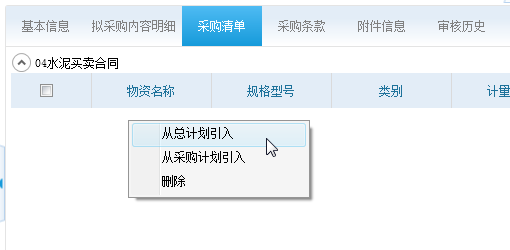

已经做好了总计划,也审核通过了。现在做招标申请-物资供应,在录入采购清单的时候,点击从总计划引入,结果点了没有反应,
页面上还是一片空白。
原因:

在做总计划的时候,水泥这个细目的采购方式填写的是 询价
在做招标申请-物资供应的时候,采购方式选择的是 单一性来源
因为 招标时确定的采购方式是 “单一性来源”,点击 从总计划引入,得到的清单是 总计划中采购方式为 单一性来源的所有物资,这个例子中 总计划里面没有采购方式为单一性来源的物资,所以得到的是一个空白列表,看起来是用户点击之后没有反应,实际是得到一个空白列表。
解决办法:
做总计划的时候,需要仔细考虑采购方式;
做招标申请的时候,采购方式应该与 总计划中的采购方式一致;
如果总计划做好之后,情况发生变化,要采用其他采购方式,解决办法是先变更总计划,改采购方式,之后再来做招标申请。
结算出现下面这种情况的,

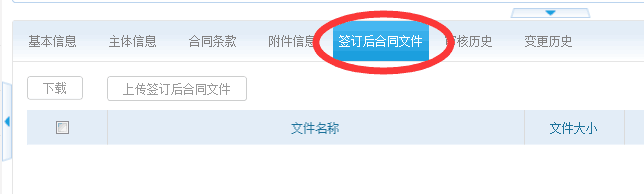

请到 合同管理里面找到这个结算对应的合同,里面有个选项卡,叫“签订后合同文件”,在这个地方要把已经签订的合同的扫描件重新上传一下,上传之后,合同这边不需要重新走流程,到结算管理这边继续做结算就不会报错了。
怎么做 工程分包合同的 单价变更?
例子:
细目号 | 细目名称 | 单价 | 数量 |
203-1-c | 挖除非适用材料 | 7.57 | 88999 |
现在已经完成数量999,未完成数量88000,变更后单价6.75
共五个大步骤:
业主合同 -> 分部分项挂清单 -> 左边找到 细目对应的分部分项(k9+400-K16+500) -> 右下部分列表最右侧 本次分解量 改为 999;
2.1 找到 203-1-c,把合同数量改为 999
2.2 新增细目 203-1-z,数量为 88000,单价为新单价 6.75 , 其余同 203-1-c
3. 新细目挂分部分项;
业主合同 -> 分部分项挂清单 -> 左边找到 细目对应的分部分项(k9+400-K16+500) -> 右上找到 新细目 203-1-z ,双击它把它加入到下面的列表中 -> 选中下面的列表中的新细目 203-1-z -> 最右侧 本次分解量 改为 88000
4. 做目标预算变更
工程管理 -> 预算变更 ->新增 -> 清单中可以看到,原细目203-1-c 数量已经变更为 999,单价未变;新细目203-1-z 数量为 88000,单价为新单价 6.75;
核对无误,保存并提交,走流程,等流程走完之后,接下步
5. 做分包合同变更;
5.1 变更原细目203-1-c 的数量;
这里只能变更数量,把数量变更为 截至目前已完成数量(即用旧单价结算的数量)
填写: 本次变更数量 -88000 本次变更单价 7.57
5.2 引入新细目
引入清单,左边找到 K9+400-K16+500,右边现在多出来一条 203-1-z,单价 6.75 数量 88000,勾选它,确定;
到此,分包合同的单价变更就完成了。
上传正式合同文件的操作和说明
1. 录入合同

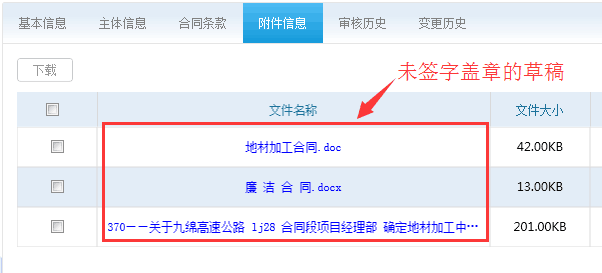

录入合同相关信息,这里需要强调一下的是“附件信息”这个地方,里面要求上传的是 还未经批准(没有签字,没有盖章)的草稿,录入完成后,提交,走审核流程;

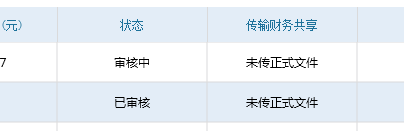

流程没有走完之前,"状态"这里显示的是 “审核中”;
流程走完后,“状态”这里显示的是“已审核”,“传输财务共享”这里显示的是“未传正式文件”;
2. 上传 正式文件,
2.1 在合同管理里面,找到你的合同,现在把“附件信息”中的草稿打印出来,签字盖章,扫描备用;

2.2 转到 “正式合同文件”这一页,点击“上传正式合同文件”这个按钮,上传你的正式文件(签字盖章之后的),上传成功后,在页面的 右下角 有一个 按钮“确认上传”,点击它,完成 上传(提交);
3. 等待 财务确认

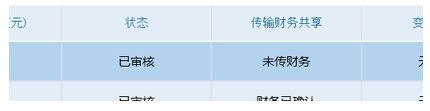

确认上传之后,如果马上查看上面的列表,这里“传输财务共享”可能还是显示“未传财务”,
这是因为 上传有延迟,过一两个小时去看,这里就 应该显示 “已传财务确认中”;
4. 财务确认 后
等财务共享的审核人员审核之后,“传输财务共享”这里应该显示 “财务已确认”;
这时就可以做 结算了。
注意:附件信息 和 正式合同文件 这两个地方的要求是不一样的,如果在录入合同的时候,就在“附件信息”这个地方上传已签字盖章的合同,那是错误的。
补充:
上面这个方法,只说了 原合同 的方法,没有说到 合同变更
这里补充一下,做了合同变更,同样需要 上传正式合同文件,
用户要看 进度的话,不是看 页面顶部的列表中的 传输财务共享(这里显示的只是 原合同的 审核进度),

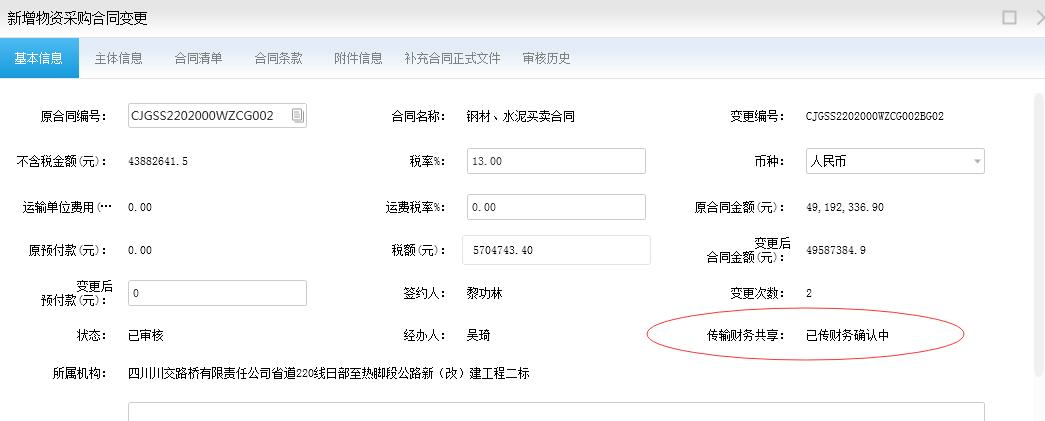

变更的进度在 基本信息这里看,如下图
截图中的这个变更,就是已经上传了正式文件,但还正在等待 共享财务确认合同
等财务财务确认后, 这里显示 财务已确认,才能 做结算相关的业务(验收和结算等)
问题:
水泥发料时选了 甲供-研发,物资消耗时也选了甲供-研发,提交之后怎么又变回分包扣款了?
出现这种问题的原因是:

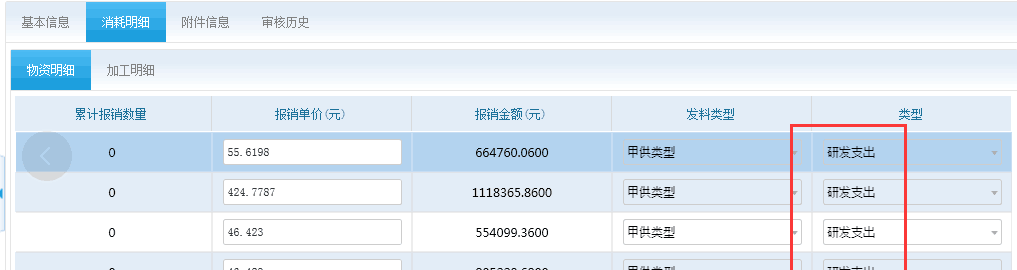

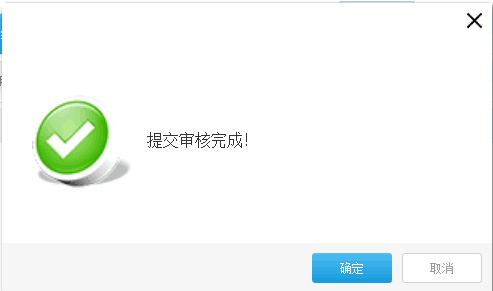

工程科在录入合同的时候,水泥这种物资只录入在 甲供-工程消耗 里面,没有录入到 甲供-研发支出 里面,所以 不管你发料和物资消耗时 选的是不是甲供-研发,最终 物资消耗提交后, 只能是 分包扣款
解决办法:

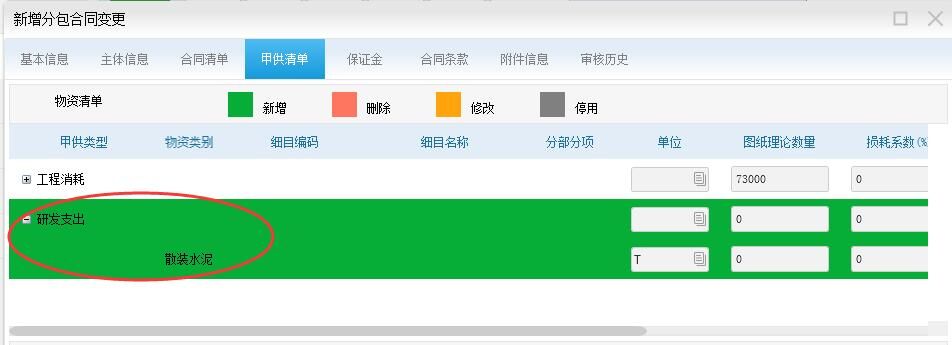

做 分包合同的变更,把 水泥这种物资添加到 甲供-研发支出 这里面去。以后才能按 研发支出 进行消耗。

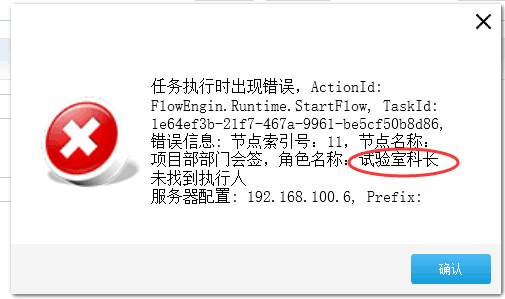

错误:试验室科长 未找到执行人
出现这种错误,是因为项目之前报送《权限表》(或者《权限变更表》)的时候,没有包括 试验室科长 这个岗位,现在集团调整了审核流程,审核 “其它合同”的时候,需要这个岗位参与审核。
要解决这个问题,请与分公司人力资源联系,确定好项目试验室科长的人选,然后报送《权限变更表》,重新设置权限后,就可以正常使用了。

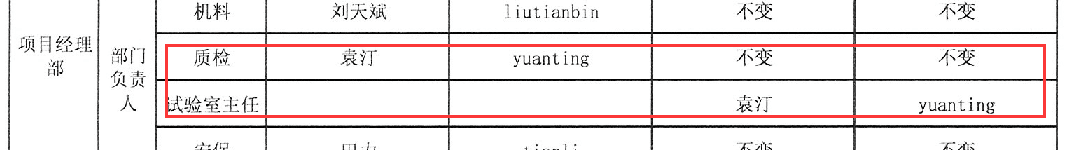

《权限变更表》 样式(局部)
运输合同中怎样扣除燃油费?

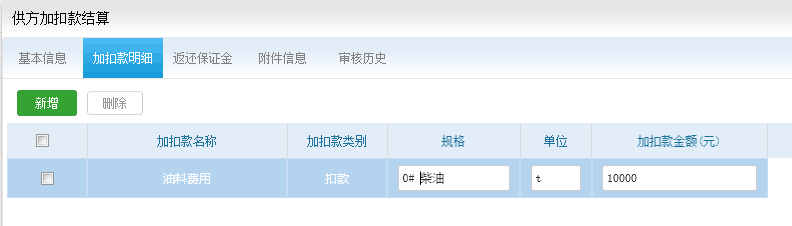

签订了运输合同,履行合同期间,在项目部加油,现在要扣除燃油费,应该怎样操作?
这个业务对应2个操作:
以上2个步骤共同完成了 “运输合同结算时扣除燃油费”的业务。
周转材料的安装与拆除及维修
简要说明如下:
按 总额 计价的细目如何变更总额?
1. 因为这种细目一般固定数量为1,这时单价等于总额,变更总额等于变更单价;
2. 变更单价是一个比较复杂的操作,(请参考 怎么做 工程分包合同的 单价变更),对总额增加的情况不推荐这样做;
3. 经过实践,最佳做法是,保持原细目数量单价不变,新增细目,新细目数量为1,单价为 新增的总额,这样合同总金额是变更后的总金额。2个细目分别结算,互不影响。
4. 第3条只适用于 总额增加的情况,如果总额减少,只能采用 变更单价的方式。
工管-张海艳 2022/9/29 9:07:40
通知:再次明确下分包合同满足以下范围才做评价:
备注:
如果在参评范围内,存在某个季度漏评的情况,将直接影响其年终汇总等级,请各公司及项目高度重视分包商季度评价工作。
注: 以上是 预发布的操作说明,根据开发进度,会有所调整,届时会发布新的操作说明
对每个评价都要求上传附件,但是这个上传 不是在 页面下方 集中上传 所有附件
应该是在这里,点击上传附件,
一个评价一个附件:
页面下方的这个上传位置,按运维的解释,是用作
“项目部逐个上传了评价的附件后,如果还有其他的附件,需要上传,才在页面下面的这个地方上传。”
这个页面设计有问题,严重误导用户,让用户以为是在下方集中上传附件。
已经给开发人员反映了情况,等后续改进。
问题:
项目工程上做了甲供清单,但设备结算的时候,运行记录的消耗类型却选不了甲供,只有分包扣款这个选项
分析:
甲供清单里面是“汽车吊”
运行记录里面是 “轮胎式起重机”
这里名称不对应,所以只能是 分包扣款,选不了 甲供
解决:
需要变更甲供清单 增加 轮胎式起重机
另外注意设备的分类
水泥砼及桥梁设备 -> 汽车式起重机 -> 汽车吊
特种设备 -> 轮胎式起重机 -> 轮胎式起重机
这2种容易混淆,注意区分。
提供单据编号时,请不要使用截图或者QQ的图片转文字的方式,识别功能不完善,经常导致单据号码错误
CJGSDBSTF0OOGCJS20240116001
如上,数字0 被错误的识别成 字母O
如下图所示,编号是可以复制的
某劳务合同中,
需要用到 复合防水板, 单位 平方米,数量100,单价 66元/平方米;
还要用到 三元乙丙弹性密封垫,单位 圈,数量20,单价 99元/圈;
这两种物料都属于 防水板、卷材 这个类别
计算这2种物料的 平均单价 (100*66+20*99)/(100+20)= 71.5
甲供清单 从物资基础库 引入时,选中 防水板、卷材 这个类别
挂接2个细目 这里单位已经无意义了,随便填
数量 分别填写为 100 和 20
单价 使用平均单价,填写为 71.5
这样 甲供清单 就填写好了。
机材人员在 发料 的时候,正常填写 单位,数量,可以正确的匹配 甲供清单。
如果你有信息需要补充,或者有任何建议,请给我留言,谢谢。
万立 QQ: 547648626
